在工业涂层加工领域,等离子喷涂是一项技术门槛较高、工艺链条较长的表面工程服务。很多采购工程师、项目负责人在询价时最常问的一句话就是:等离子喷涂加工周期多久?这个问题看似简单,实际上没有一个放之四海而皆准的答案。有的工件三五天就能交付,有的却要排上一个月甚至更久。周期长短背后,藏着基材准备、粉末选型、工艺参数调试、喷涂执行、后处理与检测等多重变量。本文尝试把等离子喷涂加工周期拆开来讲清楚,帮助你在项目排期时做到心里有数。

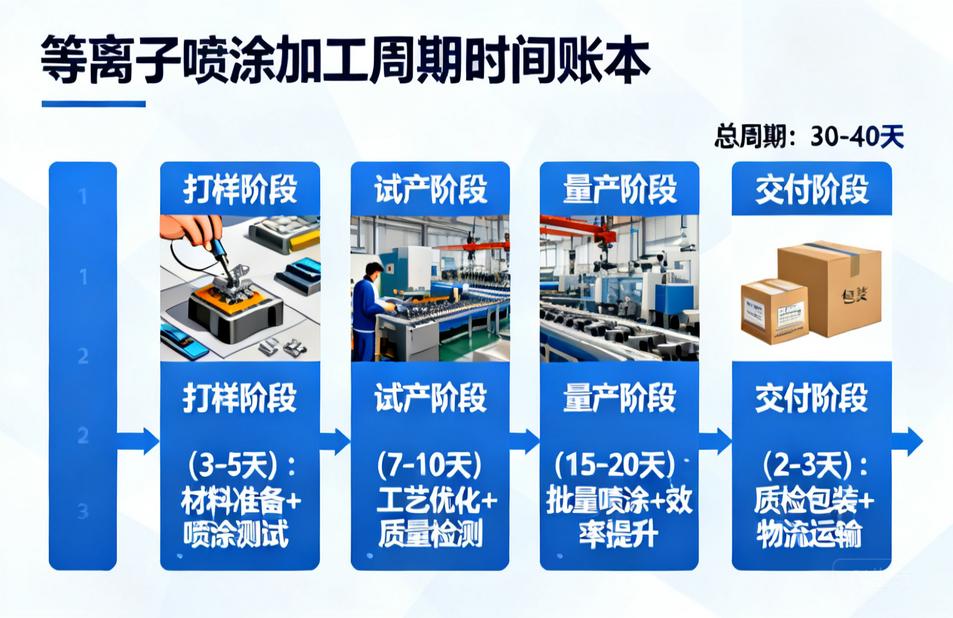

先说结论性判断:对于常规材料、常规涂层、单件或小批量的等离子喷涂加工,从图纸确认到成品出货,行业普遍的交期在七到十五个工作日之间;如果是紧急件且工艺成熟,压缩到三到五个工作日也有可能;而涉及新涂层体系开发、大尺寸工件、批量订单或特殊后处理要求时,周期延长到二十到四十个工作日并不罕见。理解这个区间为什么存在,比记住一个具体数字更有价值。
第一个影响周期的关键环节是技术评审与工艺确认。收到客户图纸后,加工方需要确认基材种类、工件尺寸、涂层材料、涂层厚度、结合力要求、孔隙率要求、表面粗糙度以及是否需要封孔等问题。如果客户只给出一个模糊的涂层名称,比如耐磨涂层,技术团队就要根据工况反推合适的粉末体系和喷涂参数,这一步可能需要一至三天。若客户图纸完整、涂层标准明确,评审往往当天即可完成。很多周期被拉长的项目,恰恰卡在前期沟通反复上,因此建议需求方在询价时尽量提供完整信息。
第二个环节是基材前处理,这也是最容易被低估的时间消耗点。等离子喷涂对基材表面状态非常敏感,喷涂前通常需要经过除油、喷砂粗化、预热等步骤。普通结构件喷砂可能只需一两个小时,但带有盲孔、内腔、螺纹或复杂曲面的工件,遮蔽保护和喷砂作业时间会成倍增加。有些精密零件还需要先做尺寸复检、再安排专门的工装夹具,这类准备工作往往占据整个周期的两到三成。对于大型辊类、轴类工件,前处理甚至需要专用设备和场地,排产档期也要相应考虑。
第三个环节是喷涂执行本身。等离子喷涂的喷涂速度相对较快,小件单件喷涂可能几十分钟就能完成,但实际耗时并不等于喷涂时间。设备预热、参数校验、送粉系统调试、试喷样块、正式喷涂、工件翻面与多次走枪,这些工序叠加起来,一件中等复杂度的工件往往需要半天到一天。批量订单则要考虑装夹更换、炉次安排和喷涂一致性控制。值得注意的是,涂层厚度要求越高,喷涂遍数越多,时间也就越长。例如几十微米的薄涂层与数百微米的功能涂层,加工节奏完全不同。
第四个环节是后处理。等离子喷涂后的工件未必能直接交付。根据用途不同,可能需要磨削、抛光、车削、封孔浸渗、热处理或消除应力等工序。以陶瓷涂层为例,喷涂态表面粗糙度较高,若装配面有精度要求,就必须安排金刚石砂轮磨削,而磨削这类硬脆涂层本身耗时且对工艺要求高,往往需要额外的三到七天。若客户要求封孔处理,还要增加浸渗和固化时间。很多交期预估失准,就是因为报价时只算了喷涂,没算后处理。
第五个环节是质量检测。等离子喷涂加工的质量控制通常包括涂层厚度测量、结合强度试验、硬度检测、金相剖面观察、孔隙率评定、表面粗糙度检测等。常规项目当天可出结果,但结合强度试验需要制作专用试样并养护,金相制样需要镶嵌、研磨、抛光,耗时较长。若客户要求第三方检测或出具完整报告,周期还要再增加数天。对于航空航天、医疗器械等高要求领域,检测比例更高,周期自然更长。
把上述环节串起来,就能理解不同订单类型的周期差异。单件打样类订单,如果工艺成熟、基材常规、后处理简单,通常五到七个工作日可以交付;若属于新涂层开发,需要试喷多组参数并做性能验证,十到二十个工作日属于正常范围。小批量生产订单,在工艺定型的前提下,一般七到十二个工作日;批量订单则要根据数量、装夹方式和设备产能排期,常见为十五到三十个工作日。超大工件或需要专用工装的项目,前期准备就可能占去一周以上,整体周期需单独评估。
那么,有没有办法缩短等离子喷涂加工周期?答案是有的,但需要供需双方配合。第一,需求方应尽早提供完整技术资料,包括基材牌号、图纸、涂层标准、验收指标和交付节点,减少反复确认。第二,合理选择涂层体系,优先选用加工方已有成熟工艺的粉末和参数,避免不必要的定制开发。第三,在条件允许时适当放宽非关键表面的精度要求,减少磨削和抛光工作量。第四,提前沟通后处理和检测要求,让加工方一次性排产,避免工序间等待。第五,对于紧急项目,可以选择具备多套等离子喷涂设备、能够灵活插单的加工厂,并明确加急费用与责任边界。
需要提醒的是,过度压缩周期往往以牺牲工艺稳定性为代价。等离子喷涂的涂层质量依赖参数的一致性和工序的完整性,喷砂粗化不到位、预热不充分、喷涂间隔控制不严,都可能造成结合力不足或涂层开裂。正规的加工企业在面对明显不合理的交期要求时,通常会如实说明风险,而不是盲目承诺。因此,当你在询价时听到等离子喷涂加工周期需要十来个工作日,不必急于认为是效率低下,这很可能是包含了前处理、喷涂、后处理和检测的完整时间。
从行业实践看,等离子喷涂加工周期的透明度正在提高。越来越多的加工企业开始提供分阶段的排产计划,把技术评审、前处理、喷涂、后处理、检测各占多少天列清楚,让客户能够据此安排装配和验收。对于长期合作的客户,工艺已经定型、图纸已经固化,周期往往能稳定在一个可预期的区间,这也是很多制造企业愿意与固定涂层供应商建立年度框架合作的原因。
总结一下,等离子喷涂加工周期多久,取决于工件复杂度、涂层体系成熟度、后处理要求、检测标准和工厂排产状况五个主要因素。常规项目七到十五个工作日是较为常见的交付区间,打样开发和大批量订单则需要更长时间。与其追求一个笼统的最快交期,不如在项目启动前把技术要求谈透、把验收标准定清、把排产节点对齐,这样得到的周期才是真实可执行的周期。如果你正在为某个具体工件寻找等离子喷涂加工方案,建议直接把图纸和工况发给有经验的涂层工程师,让对方给出分阶段的工期评估,这比任何通用答案都更可靠。
